站在 Nimitz Highway 与 Fort Street 交口附近的公共人行道上,面向港口方向。眼前是施工围挡、临时车道标线和一段被挖开又重新铺设的街面。围挡里立着一根直径约 8 英尺的混凝土柱基,钢筋从柱顶伸出,等待下一段浇筑。这根柱子编号 Pier 732,是 Skyline Segment 3 的第一根 guideway column。guideway 就是列车运行的高架轨道梁和承托系统,柱子撑起它,让列车在港口和 Chinatown 边缘的上方穿过。

把这根柱子只当成工程进度就可惜了。它在这里不是因为哪块土地恰好需要一根桩。它站在这条街上,是一套漫长的治理链条的最终产物:联邦和地方政府在 Full Funding Grant Agreement(FFGA,联邦约定项目 scope 与拨款比例的协议)下谈定的范围,经 Recovery Plan 削减后落到 18.9 英里和 19 个车站,税源来自 Hawaiʻi 的 General Excise Tax(GET,一般货物税)和 Honolulu 的 Transient Accommodations Tax(TAT,住宿税),施工前要先把 Nimitz 和 Dillingham 地下的管线挪出柱基位置,再经过 Archaeological Inventory Survey(AIS,施工前系统考古调查)和 Section 106 联邦流程处理文化资源。所有这些,最终结算成街面上的一根混凝土柱和一段封路围挡。

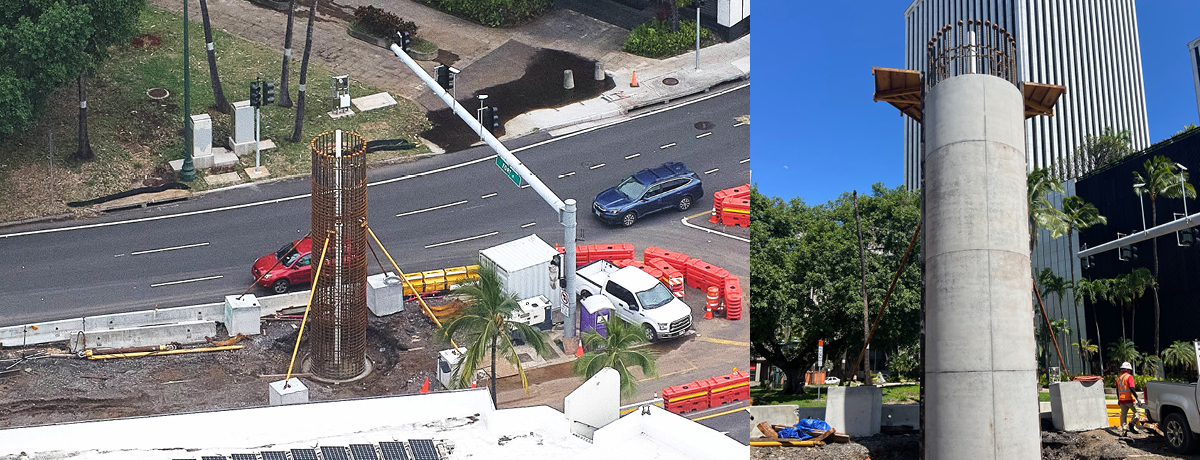

Pier 732, the first guideway column of Skyline Segment 3 on Nimitz Highway
Pier 732 的现场施工状态。直径约 8 英尺、地下 shaft 超过 100 英尺深的柱基,在未来将支撑约 43 英尺高的 guideway。图注以 HART 2026 年新闻稿为准,施工状态会随时间变化。

Recovery Plan 如何决定柱子停在哪里

Skyline 全程从 West Kapolei 到 Ala Moana,规划 20 英里、21 站。但 2022 年 HART 提交、FTA 接受的 Recovery Plan 把当前 scope 定为 18.9 英里、19 站,终点站设在 Kaʻākaukukui / Civic Center,最后 1.25 英里到 Kakaʻako 和 Ala Moana 的两站以及 Pearl Highlands Parking Garage 被推迟。Segment 3 从 Middle Street 延伸到 Civic Center,正是这段 scope 的最后一环。Pier 732 站在 Nimitz 和 Fort Street 附近,位置本身就透露了 scope 削减的边界:柱子在这里立起,意味着 guideway 会在这里结束,至少暂时如此。

Segment 3 共需要 148 根这样的 column。HART 2026 年 3 月的新闻稿记录,当时已完成 17 个 column foundation。每根柱的地下 shaft 超过 100 英尺深,浇筑约 300-400 cubic yards 混凝土。这个规模放在 Honolulu 的地质条件下说明一件事:不是每段地面都能直接撑起高架轨道,foundation design 本身就是成本和工期的核心变量。HART 计划 2030 年完成导轨和车站,2031 年夏季开放客运。这不是已经到位的交通服务,而是一个仍在施工中、有时间表和预算约束的建设项目。

HART Segment 3 map showing current scope and Civic Center terminus
HART 官方 Segment 3 示意图,标注了从 Middle Street 到 Civic Center 的当前走线。注意 Kakaʻako 和 Ala Moana 两站属于 deferred scope,仍不在当前建设计划内。来源为 HART 新闻页发布的配套材料。

Dillingham 的街面扰动

沿 Dillingham Boulevard 向东走,施工影响很快变得具体。车道被重新划线,行人绕道被引导到临时通道,路面有多处修补痕迹,部分路段的人行道外侧竖着施工设备和材料堆。这不是未来的车站效果图里的场景。这是当代基础设施工程落到街面上的最直接形式:封闭、改线、噪声和等待。

Utility relocation(管线迁移)是这里最常见的施工动作。新建柱基和未来车站需要避开地下已有的供水、排水、电力和通信管线,施工方需要先开挖、挪位、回填,然后才能开始打桩。每一段封路背后都是地下的管线协调。这个过程不产生任何可见的轨道,但占据了一个轨道项目大部分的前期时间和成本。HART 每周 traffic updates 是现场变化的主要信息来源。施工状态、封闭时段和绕行路线会频繁更新。读这条街,需要用当天看到的围挡位置和路面临时标线,配合官方更新来判断当前进度。

旧轨道:种植物流如何预先画好走廊

Dillingham 这个名字本身就是一个线索。Benjamin Dillingham 是 Oʻahu Railway & Land Company(OR&L)的创始人。OR&L 在 1889 年到 1947 年间运营一条窄轨铁路,把甘蔗从 Oʻahu 的种植园运到 Honolulu 港口。铁路的 terminal 和 freight yard 就在 Iwilei。国会图书馆的 HAER 资料记录了一个空间叠层:Dillingham Boulevard 最初作为 West Queen Street Extension 施工时特意绕过 OR&L 的基础设施和货运场。铁路停运后,Nimitz Highway 才能沿着原 right-of-way(铁路用地走廊)建成。今天 Skyline 的高架轨道沿着同样的走廊延伸。

这不是怀旧的铁路故事。OR&L 的线位决定了当代基础设施走廊的可用性。种植园时代把 Iwilei 和港口连成一片物流后台,那个后台的用地形态是大地块、低密度、以仓储和轻工业为主,恰好为后来的轨道建设和 TOD 规划留下了物理空间。当代 rail 叠在旧 plantation logistics corridor 上,不是巧合,是地权和用地历史已经预先画好了走向。

文化资源监测:不可见但不可跳过

施工围挡内还有一道普通读者完全看不到的工序。HART 的 Historic & Cultural Preservation 体系要求所有联邦资助项目遵循 Section 106 流程(美国联邦项目影响历史文化资源时必须做的咨询和减缓程序)。HART 在 2009 到 2015 年间完成了 Archaeological Inventory Survey(AIS),包括 433 个 test trench 和 ground penetrating radar 探测,之后进入 continuous archaeological and cultural monitoring(持续考古与文化监测)阶段。

这段制度的核心原则叫做 preserve in place:发现 nā iwi kūpuna(祖先遗骨)后尽量原地保护,而不是搬走。HART 与 Oʻahu Island Burial Council 保持 consultation,施工中发现任何 cultural resource 都按既定流程处理。普通读者需要知道的只有两件事:第一,施工过程中有一套制度在运行,不因为看不见就不存在;第二,不要寻找具体 burial 位置。文化资源监测的存在意义,不是让游客去验证某个发现故事,而是说明联邦基础设施项目在 Hawaiʻi 必须同时处理工程和文化遗产两套约束。

Iwilei 到 Downtown:TOD 规划压在正在运行的后台上

站在 Iwilei 的街面上,现在看到的仍然是 warehouse、big-box retail、parking lots 和工业用地。这里离港口近、土地大、建筑矮。City 的 Downtown TOD 规划给这个区域设定了四站:Kūwili / Iwilei、Hōlau / Chinatown、Kuloloia / Downtown 和 Kaʻākaukukui / Civic Center。

TOD(transit-oriented development,以车站为中心调整住房、商业和公共空间)在这里不是已有场景,而是规划目标。Kūwili 站区被设想为高密度混合用途区。Iwilei-Kapālama TOD Infrastructure Needs Assessment 估算未来几十年可能产生约 12,350 个新 housing unit。但这个数字是规划测算,来自市场调研和基础设施需求分析,不是已经交付的住房。读这条街时需要把两件事分开:现在是施工的街面和正在运行的仓库和停车场;未来是车站和车站周围可能建成的高密度街区。两件之间是 rail governance 的漫长链条:FFGA、scope reduction、utility relocation、cultural monitoring、TOD planning,最终都只能在这段 Nimitz-Dillingham 走廊上,一根接一根地变成柱基和封路线。

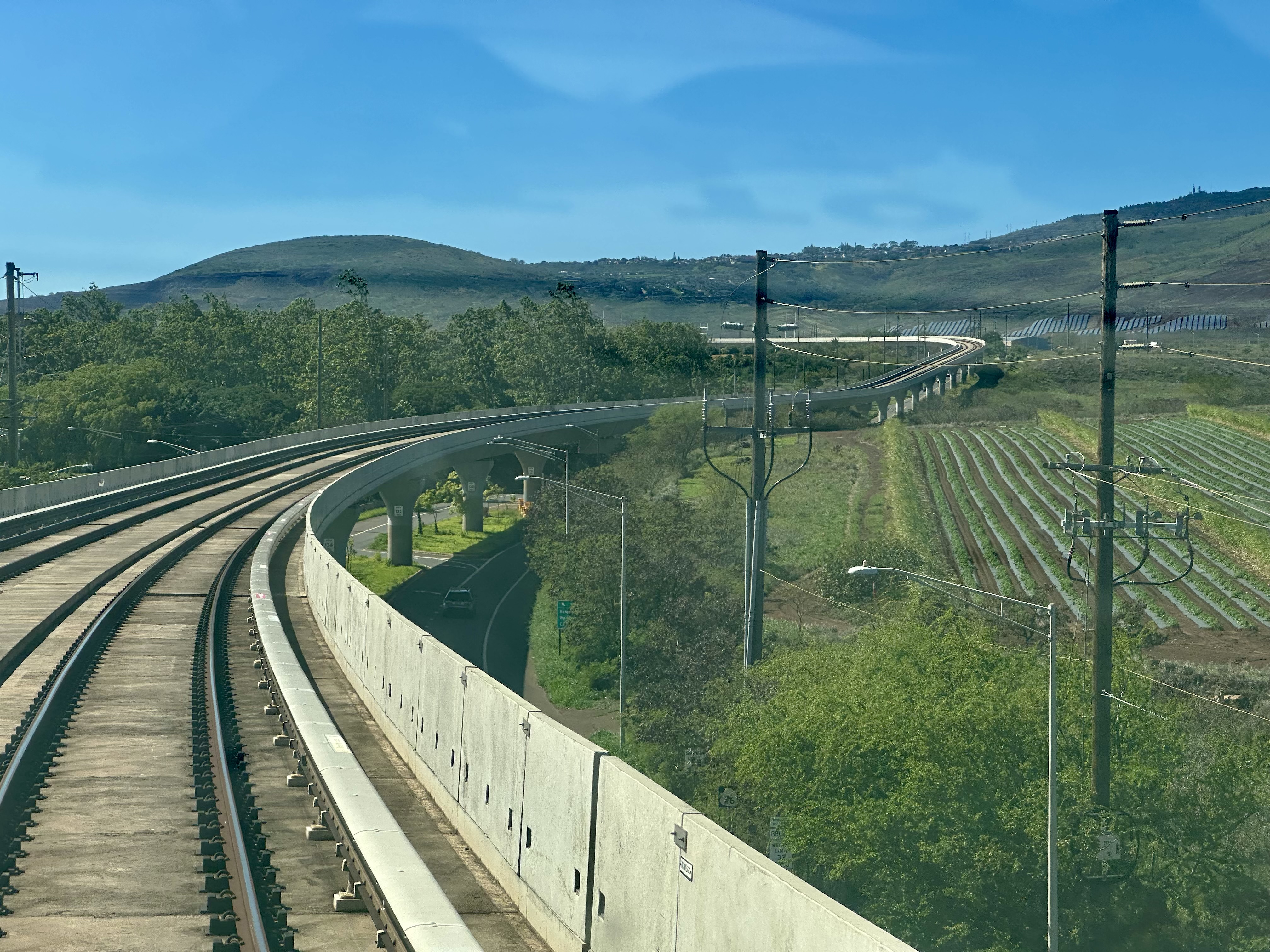

Skyline viaduct and elevated guideway in Honolulu
Skyline 已在运营路段的高架 guideway。相似的混凝土柱和轨道梁正是 Segment 3 未来在 Nimitz-Dillingham 上空的形态,图片摄于已完工段。授权以 Wikimedia Commons 为准。

到现场带五个问题

第一,Pier 732 的位置说明了什么? 站在 Nimitz Highway 与 Fort Street 附近的围挡外,看柱基和 street surface 的关系。这根柱子支撑的 guideway 会停在 Civic Center 方向,Kakaʻako 和 Ala Moana 是 deferred scope。柱子的位置就是当前 scope 的物理边界。

第二,Dillingham Boulevard 的施工表面和正常路面有什么区别? 看车道划线、修补痕迹、围挡位置和行人绕道标识。utility relocation 的顺序和进度可以从路面的施工密度读出来。同样是围挡,有的下面是管线,有的是柱基,能不能区分?

第三,Iwilei 的 warehouse 和 parking lot 和未来 TOD 规划之间有多大的差距? 站在 Kūwili 或 Iwilei Road 上,看当前地表:低矮建筑、大型停车场、仓库装卸区。对比 TOD 规划中的高密度混合用途设想,这种差距本身就是 rail governance 正在处理的对象。

第四,Nimitz Highway 的 median 宽度和高度是否暗示了 guideway 的通过空间? 看港口方向、桥下净空和 median 两侧的车道布局。highway 上方加一条高架轨道需要足够的水平间距和垂直净空,这些条件在当前的道路剖面中是否有预留?

第五,施工围挡上有没有文化资源监测的标识或信息牌? Section 106 和 cultural monitoring 程序在施工期间应当有配套的公共沟通材料。围挡上有没有提到 cultural preservation、archaeological monitoring 或 consultation 流程?这不是要读者进入施工信息牌区域,而是在公共界面观察这套制度的可见部分。
